连云港田湾核电站5、6号机组有序复工
一手抓疫情精准防控,一手抓项目复工复产。昨天下午,江苏田湾核电站5、6号机组3000多名工人陆续返回岗位,安全有序开展项目建设。

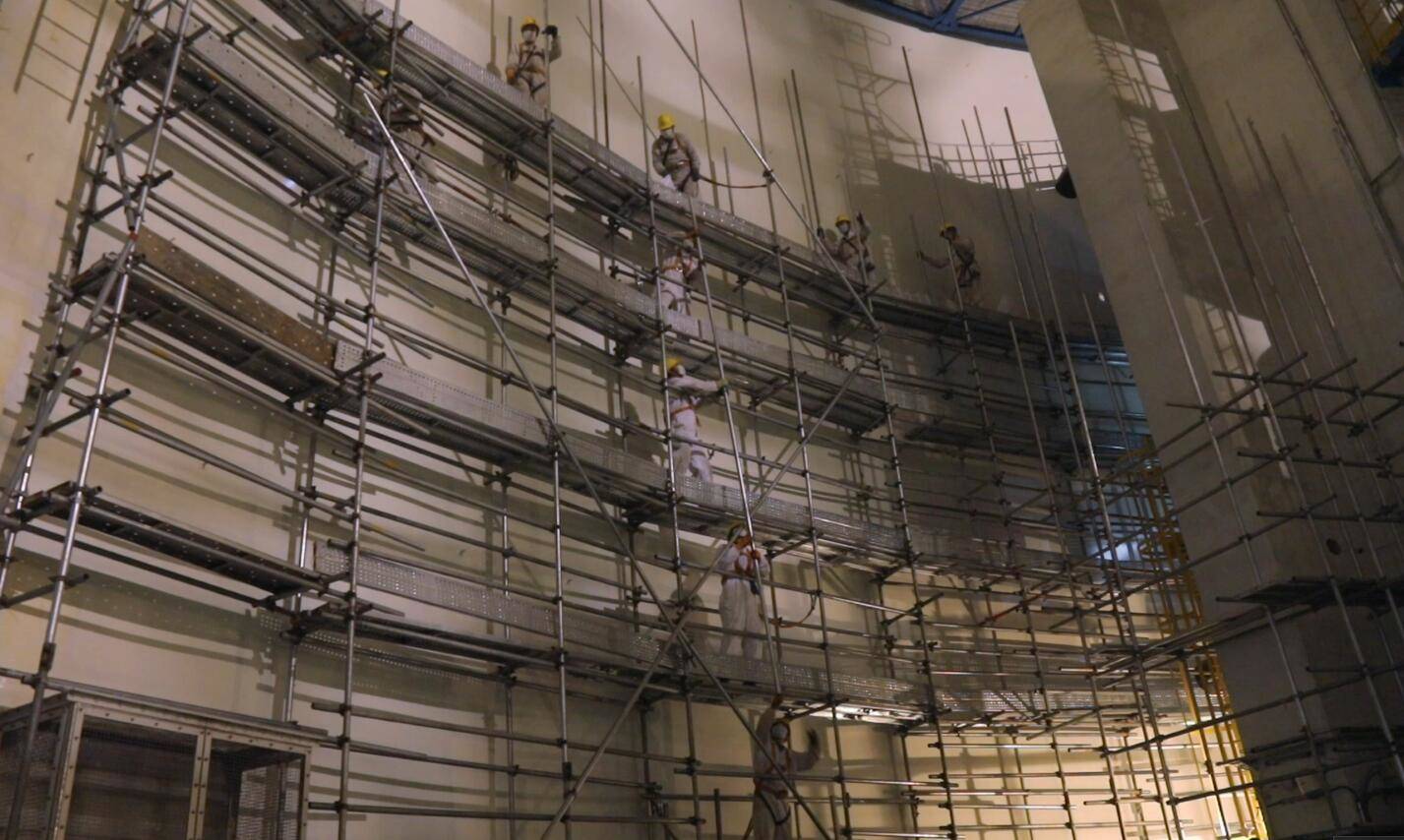

记者 马江彦:我现在是在田湾核电站五号机组反应堆厂房,工人们正在有序搬运脚手架材料、进行支架安装、核清洁等工作。

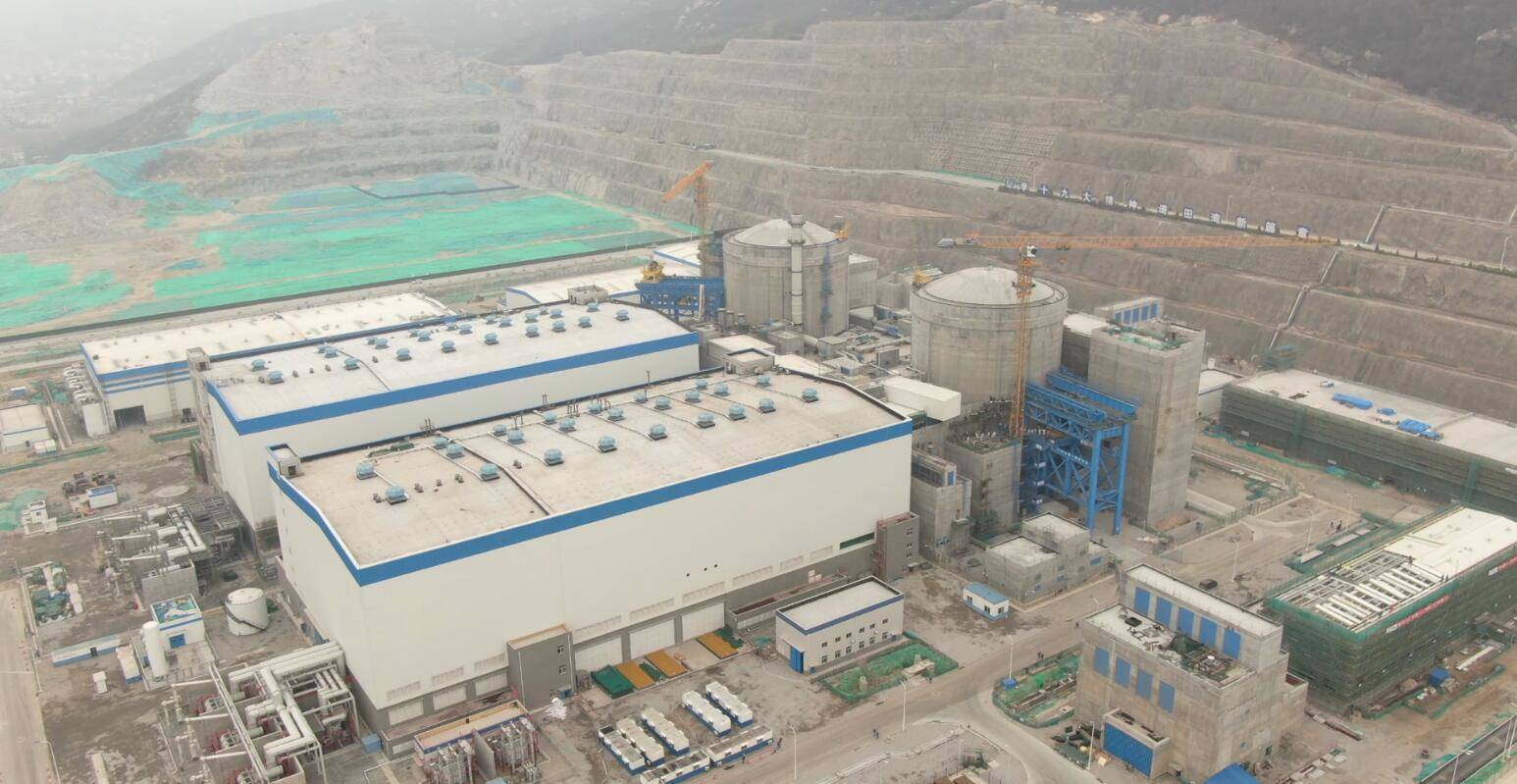

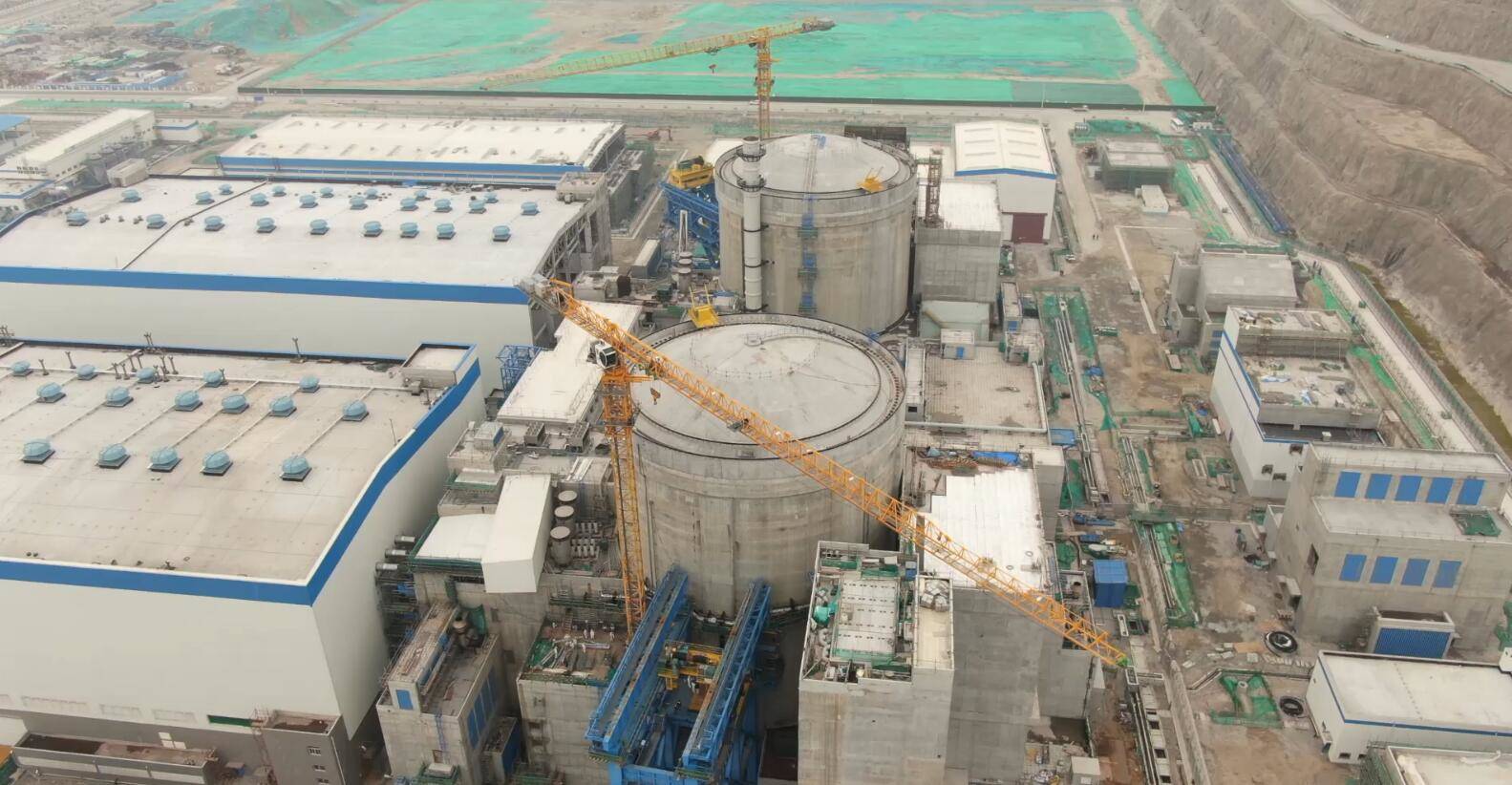

田湾核电站5号机组于2015年12月开工建设,经过4年多的紧张施工,目前项目主体结构基本完成,已经顺利完成热态试验,预计今年5月将向首次装载核燃料推进。为了确保今年的目标进度不受疫情影响,业主单位迅速组织员工复工。目前,田湾核电站5、6号机组所有设备、物资全部到位,复工人员有序返岗。
江苏核电有限公司副总经理 洪源平:目前能够进入现场的人员大概有3000人左右,这些人员主要从事现场的役前检查,核清洁以及土建的收尾工作,这些人员大概占高峰期人员的三分之一左右,另外,我们还制定了1000人的返岗计划,这些人在进行必要的医学观察以后,加入到现场工作中。
据了解,田湾核电站5、6号机组按照国内国际最高安全标准建设,单台机组额定功率1118兆瓦。5号机组预计今年年底投入商业运行。田湾核电基地全部建成投产后,总装机容量将超过800万千瓦。年发电量超过600亿千瓦时,可有效满足江苏及华东地区新增用电需求。
江苏核电有限公司副总经理 洪源平: 后续我们将落实各项管控措施,确保不会出现疫情。在疫情可控的前提下尽早开展各项工作。在新的困难面前在保证安全、环保的前提下更高效推进各项工作,我们还是有信心按原计划完成今年的各项工作。
记者从连云港市发改委了解到,目前全市列入省级重大项目投资计划的16个项目中,8个续建项目已全部复工,项目复工率100%,复工率排在全省首位;5个新建项目已开工1个,3个储备项目正在加快前期手续办理,在疫情防控措施严格到位的前提下,全市将稳妥有序加快省市重点项目开复工,切实发挥好重大项目“压舱石”作用,尽最大可能减少疫情对全市经济的影响。
