田湾核电1号机组大修并网成功 年内多次刷新大修工期记录

2021-12-08 15:54:57


目前全省处于迎峰度冬能源保供的关键时期,田湾核电全面落实保供电主体责任,坚持大修路径“负接口”,在保障安全和质量前提下,优化机组换料大修工期,持续为电网提供高效、可靠的电力保障,助力“双碳”目标完成。

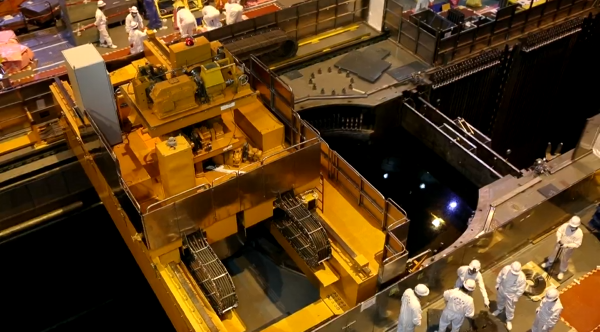

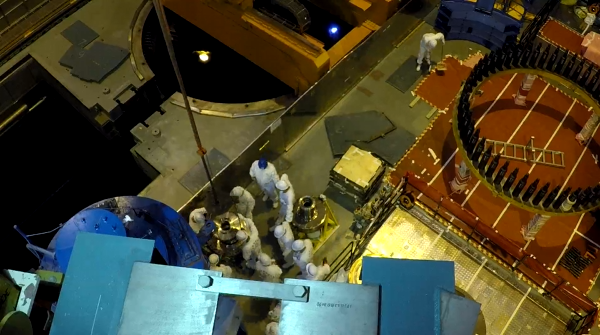

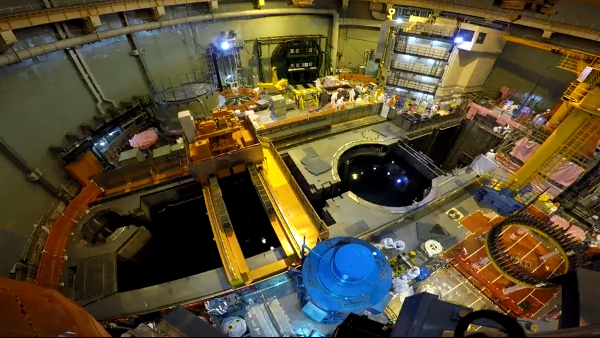

12月6日12:48,田湾核电1号机组第13次换料大修安全完成,机组成功并网,历时33.60天,较计划提前6.40天。本次大修完成计划检修项目9184项,为田湾核电1号机组下一燃料循环的安全稳定运行奠定了坚实的基础。



江苏核电有限公司总经理 张毅:我们做好迎峰度冬的一些方案,现场缺项的消缺,及时准备好各种各样的工作计划,确保机组的安全稳定。我们也采用了一种大修理念,我们叫“负接口”的概念,就是每一道工序还没结束之前,那么下一道工序提前给它作为一个衔接,确保我们的主线工作能够叫无缝衔接也好,或者超前衔接也好,这样确保我们大修的工期最短。



1号机组并网,标志着田湾核电基地年度5次大修圆满收官。今年田湾核电站创造了VVER堆型机组21.09天的工期世界纪录、国内M310堆型机组49.68天的首次大修工期纪录,WANO综合指数多次并列世界在运核电机组第一,用实际行动做好电力保供工作。当前,田湾核电6台机组均保持满功率安全稳定运行,每小时送出(上网)电量约610万千瓦,向电网源源不断地输送安全、可靠、清洁、高效的电力供应,有效缓解了当前全省用电紧张的局面,为保民生、促经济发展提供了电力保障。



融媒体记者丨杨涛 陶静

通讯员高原

编辑丨徐止丽

来源丨融媒体新闻中心
